背景資料
某機電公司承接一地鐵機電工程 (4 站4 區間), 該工程位于市中心繁華區,施工周期共16個月,工程范圍包括通風與空調、給排水 及消防水、動力照明、環境與設備監控系統等。
工程各站設置3臺制冷機組, 單臺機組重量5.5t, 位于地下站臺層。各站兩端的新風及排風豎井共安裝6臺大型風機. 空調冷凍、冷卻水管采用鍍鋅鋼管焊接法蘭連接,法蘭焊接處內外焊口做防腐處理. 其中某站的3臺冷卻塔按設計要求設置在地鐵出入口外的建筑區圍擋內, 冷卻塔并排安裝且與圍擋建筑物距離為2.0m。
機電工程工期緊,作業區域分散,項目部編制了施工組織設計, 對工程進度、質量和安全管理進行重點控制. 在安全管理方面, 項目部根據現場作業特點, 對重點風險作業進行分析識別,制定了相應的安全管理措施和應急預案。
在車站出入口未完成結構施工時, 全部機電設備, 材料均需進行吊裝作業, 其中制冷機組合大型風機的吊裝運輸分包給專業施工隊伍。分包單位編制了吊裝運輸專項方案后即組織實施,被監理工程師制止,后經審批,才組織實施。
在公共區及設備區走廊上方的管線密集區, 采用 “管線綜合布置” 的機電安裝新技術,由成品鍍鋅型鋼和專用配件組成的綜合支吊架系統. 機電管線深化設計后,解決了以下問題: 避免了設計圖紙中一根 600×400mm 風管與 400× 200mm 電纜橋架安裝位置的碰撞; 確定了各機電管線安裝位置; 斷面尺寸最大的風管最高,電纜橋架居中, 水管最低; 確定管線間的位置和標高, 滿足施工及維修操作面的要求.機電公司根據優化方案組織施工,按合同要求一次完成。
問題
①本工程應重點進行風險識別的作業有哪些? 應急預案分為哪幾類?
②分包單位選擇的吊裝運輸專項方案應如何進行審批?
③采用 “管線綜合布置”優化方案后,對管線的施工有哪些優化作用?
④本工程冷卻塔安裝位置能否滿足其進風要求? 說明理由. 塔體安裝還應符合哪些要求?

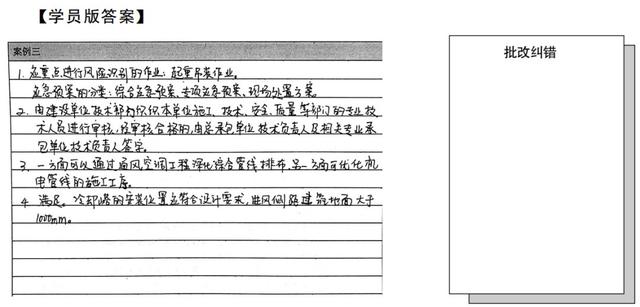

學員版答案
解題思路
①此題考查的是風險識別的作業類型和應急預案的類別,考題相對比較簡單,屬于直接作答型題目, 但是在回答風險識別的題目類型時, 不僅要求學員要對風險識別的內容記憶掌握,還要求學員對案例背景有所理解。
②此題考查的是安全專項施工方案審核、實施的內容, 要求學員準確記憶安全專項方案是由哪個部門進行審核,由哪些部門進行簽字。
③此題考查的是管線的優化作用, 屬于超綱內容 。在考試過程中, 遇到超綱題目要靈活運用所學知識,多寫一些相關的知識點,也能得到相應分?jǐn)?shù)。
④此題考查的冷卻塔的安裝要求, 考題比較細致, 不太容易作答, 要求學員對冷卻塔的安裝要求準確記憶,尤其要著重對數字的記憶。
參考答案
1.①應重點進行風險識別的作業有:起重吊裝作業和焊接作業.
②應急預案的分類有:綜合應急預案、專項應急預案、現場處置方案。
2.分包單位的吊裝運輸專項方案由施工單位技術部門組織本單位施工、技術、安全、質量等部門的專業技術人員進行審核. 經審核合格的, 報總包單位審批, 由總承包單位技術負責人及相關專業承包單位技術負責人簽字,然后由總包單位報監理單位,由項目總監理工程師審核簽字后實施。
3.一方面可通過通風空調工程深化綜合管線排布, 另一方面可優化機電管線的施工工序.發現原設計管線排列的碰撞問題, 對管線進行重新排布, 確保管線相互間的位置、標高等滿足設計、施工及今后維修的要求. 將管線事先進行排布后,可預知建筑空間內相關的機電管線的布置, 確定合理的施工順序, 以確保不同專業人員交叉作業造成的不必要的拆改。
4.①冷卻塔安裝位置滿足其進風要求。
理由:冷卻塔的安裝位置應符合設計要求,進風側距建筑物應大于1000mm.
②冷卻塔安裝應水平, 同一冷卻水系統多臺冷卻塔安裝時, 各臺冷卻塔的水面高度應一致,高度偏差不應大于30mm.冷卻塔的積水盤應無滲漏,布水器應布水均勻,組裝的冷卻塔的填料安裝應在所有電、氣焊接作業完成后進行.
