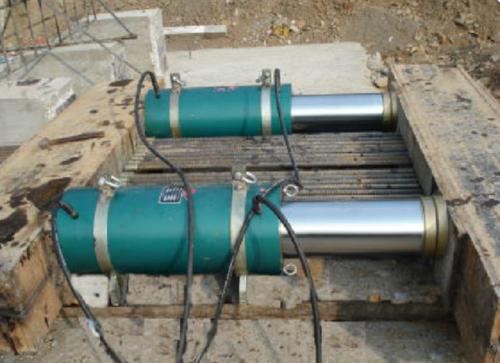

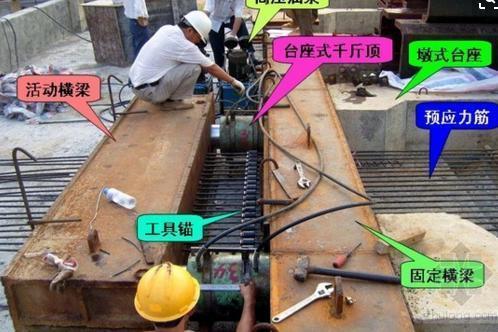

先張法預應力的施工程序:制作張拉臺座及底模—鋼筋制安—預應力制安及張拉—模板安裝——澆筑混凝土—混凝土養護—放張。先張法生產構件可采用長線臺座法,一般臺座長度在50~150m之間,或在鋼模中機組流水法生產構件。先張法生產構件,涉及到臺座、張拉機具和夾具及先張法張拉工藝。

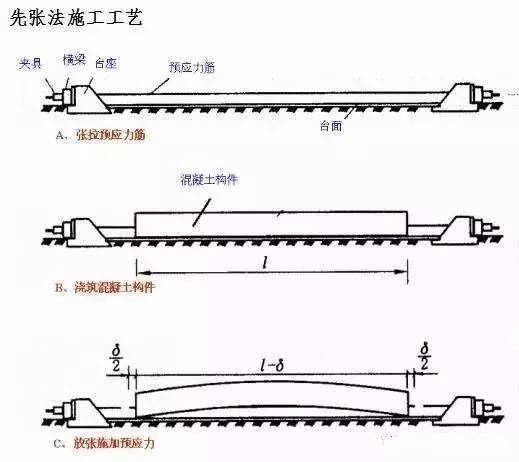

先張法預應力混凝土構件在臺座上生產時,其工藝流程一般如下圖所示。
預應力混凝土先張法工藝的特點:
預應力筋在澆筑混凝土前張拉,預應力的傳遞依靠預應力筋與混凝土之間的粘結力,為了獲得良好質量的構件,在整個生產過程中,除確?;炷临|(zhì)量以外,還必須確保預應力筋與混凝土之間的良好粘結,使預應力混凝土構件獲得符合設計要求的預應力值。
對于碳素鋼絲因其強度很高,且表面光滑,它與混凝土粘結力較差。因此,必要時可采取刻痕和壓波措施,以提高鋼絲與混凝土的粘結力。壓波一般分局部壓波和全部壓波兩種,施工經驗認為波長取39mm,波高取1.5~2.0mm比較合適。
為了便于脫模,在鋪放預應力筋前,在臺面及模板上應先刷隔離劑,但應采取措施,防止隔離劑污損預應力筋,影響粘結。
先張法預應力筋放張條件:
待砼強度達到設計規定數值(一般不小于砼標準強度的75%)后。
先張法預應力筋放張順序:
(1)軸心受壓構件應同時放張。
(2)偏心受壓構件先同時放張應力小的區域,再同時放張應力大的區域。
(3)若不能同時放張,分階段對稱交錯放張。
