? 借助 ContextCapture 和無人機,WIKA 在一天內就完成了數據采集和現場環境建模工作。
? 數字化集成建模環境助力節省了 66 萬美元的設計成本。
? WIKA 借助 ProjectWise 簡化工作流和信息共享,將設計時間縮短了 30%。
滑坡災后重建
印度尼西亞開齋節標志著齋月的結束,該國穆斯林人口數量居全球之首,這一節日自然意義重大。而就在這一年度盛會到來之前的三個月,茂物縣和展玉縣之間的公路上發生了一場災難性的滑坡,讓西爪哇地區這條本來路況就糟糕的主干道更加擁堵。公共工程部立即啟動了補救措施,雇用 PT.Wijaya Karya (WIKA) 來消除災難造成的影響,并且防范該地區將來再發生滑坡。WIKA承接了這個預算為 290 萬美元的項目,負責對長達 407 米的公路進行重建并制定預防措施,與此同時,還要開展有效防范滑坡的可行性研究。
由于周圍地形陡峭、坡度較大,再加之受暴雨影響,項目現場的地質和環境條件非常惡劣。此外,該路段交通繁忙,可施工區域十分有限。為了盡量減少交通受阻,并考慮到開齋節的時間,政府給出了僅五個月的緊張的交付期限。面對潛在的危險、復雜的現場條件以及緊張的工期,WIKA 需要同時開展設計和施工工作。WIKA認識到傳統的設計方法無法應對這些難題,于是采用了 Bentley 的綜合 BIM 和實景建模應用程序,實施專門的數字化策略進行數據采集、設計和施工管理。
充分利用實景建模技術

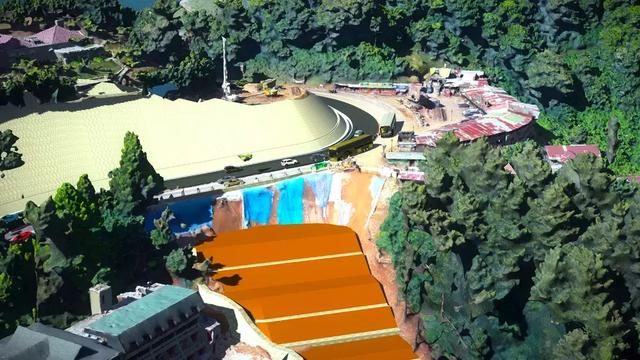

WIKA 利用無人機勘察項目現場,搭配使用 ContextCapture 來采集圖像,從實景格網模型中提取地面信息,并構建可精準展示現場情況的數字地形模型。通過采用實景建模軟件,可以方便地對占地面積為 12.8 公頃的區域進行數字化勘測,并清晰地呈現現場情況,為現場安全管理和現場工作優化提供便利。這種勘測方法避免了在危險環境中人工采集數據所面臨的風險。

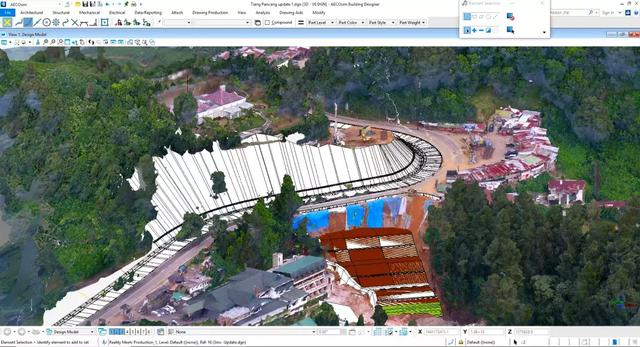

團隊通過使用無人機和 Bentley 的實景建模應用程序,在一天內完成了現場的完整數據采集,并構建好數字地形模型。如果使用傳統方法來做這些工作,將需要長達一周的時間。WIKA 充分利用了采集和建模的現場信息,無需安排工作人員前往現場勘查,這樣確保了人員安全,并優化了現場的公路設計。WIKA結合使用 Bentley 的數據互用性 BIM 技術,直接利用來自 ContextCapture 實景格網模型的數據,在 10 天內設計出涵蓋滑坡防護要素的三維模型。而如果使用傳統建模方法,需要一個月的時間才能完成設計。團隊確定了附近河流的位置,并實時分析了可施工性,由此重新設定了樁墩設計方案,并最終確定了避免干擾天然河道的解決方案。
互連數據環境
WIKA 建立了基于 ProjectWise 的開放式互連數據環境,這方便了項目參與者之間的協作,簡化了工作流,將項目設計時間縮短了 30%。集成的互連數據環境加快了信息交換速度,助力解決了多個工程專業以及現場和辦公室之間的常見數據共享和傳輸問題。
團隊使用 ProjectWise 協調和管理多專業團隊之間的文件共享,簡化了辦公室和現場工程人員之間的文件共享和設計修改工作。現場工程師通過使用 Navigator,可以查看三維模型,實時接收更新以及設計變更產生的材料數量信息。集成式的項目交付平臺方便項目協調,讓現場人員可以高效地溝通項目信息,確保所傳遞信息的可靠性,從而及時發現并解決代價高昂的潛在現場問題?;ミB數據環境,再加上Bentley 互連數據環境設計功能提供的基于云的支持,讓可交付成果管理、現場數據采集以及文件共享變得非常方便。分散的團隊有效地開展協作,保證了工作流程能夠無縫銜接,項目如期完成。
數字化設計應用程序提升效率
Bentley 的集成 BIM 技術為 WIKA 提供了有效的數字化解決方案,降低了施工過程中的項目風險和難度,從而保證了WIKA在緊張的工期內交付重建項目。團隊使用 PLAXIS分析和報告地質條件,執行結構計算,確保重建的設計未來能夠不受滑坡的影響?;谶@些計算,該團隊使用 OpenBuildings Designer(原 AECOsim Building Designer)、OpenRoads 和 ProStructures 對現場、廊道和輔助結構進行了建模。利用OpenRoads 優化了公路的結構設計和幾何結構,利用 OpenBuildings Designer 生成和管理二維和三維工程圖,并且進行施工排序和調度。工作人員借助這些應用程序的數據互用性優勢和自動化功能,可以精確地量化混凝土的體積和材料數量,從而節省了25%的施工成本。
WIKA使用 Bentley 應用程序的三維BIM 解決方案提升了效率,在大約兩個半月的時間內完成了公路重建的基本設計。團隊借助這些軟件,設計和施工兩不誤,能夠滿足緊張的工期要求,在開齋節前五天建成了臨時通道。通過數字化集成建模環境,這些設計應用程序幫助節省了 66 萬美元的設計成本,將設計和施工時間縮短了 30%,節省了 3 個月的時間,而且整體質量提高了 95%。WIKA 的 BIM 經理Romi Ramadhan表示:“利用數字化方法,我們可以節約成本,加快項目進度,進行準確的設計。Bentley 的 BIM 解決方案是應對這些難題的絕佳方案。”
項目的成功推動未來的數字化
滑坡毀壞的公路是印度尼西亞國家公路系統的一部分,這條公路連接著兩個人口稠密地區,修繕并升級該公路對 WIKA 可謂是非常艱巨的任務。WIKA在嚴格規定的緊張工期內完成項目,向政府證明了它能夠勝任重大項目的交付。將數字化項目交付策略應用于該項目,工作人員可以將數字化策略擴展到其資產維護和管理,日后可以為印度尼西亞政府帶來實際的好處。除了緩解交通擁堵?tīng)顩r,數字化還將助力打造更安全、更可靠的公路系統,進而提升該地區人民的生活質量。
通過使用 Bentley 技術實施數字化解決方案,設計團隊能夠高效安全地采集所需的數據并利用這些數據進行建模,在更短的時間內更出色地交付項目。

飛速發展的建筑時代,太多的信息填鴨似的灌輸?shù)侥X海中,小艾幫你梳理了BIM分別能為設計方、施工方、投資方解決什么問題。高精煉的語言三分鐘帶你全部搞懂,以后再也不怕記不住啦~
美國建筑行業研究院研究表明工程建設行業的浪費高達57%,而因圖紙錯誤導致的設計變更或者返工造成的進度與成本的浪費與損失也是司空見慣。2010年《中國商業地產BIM應用研究報告》通過調查問卷發現,77%的設計企業遭遇因圖紙不清或混亂而造成項目或投資損失,其中有10%的企業認為該損失可達項目建造投資...
